Без теории цепочек поставок: какую задачу решает APS, почему ERP «планирует в бесконечных мощностях», когда система оправдана, когда хватит Excel, и что стало с рынком APS в России после ухода западных вендоров.
Пока производство небольшое, план на неделю умещается в голове мастера и в таблице Excel: вот заказы, вот станки, как-нибудь разложим. Но номенклатура растёт, заказов становится больше, добавляются переналадки, срочные вставки «в обход очереди», и в какой-то момент таблица перестаёт сходиться. Станок по плану загружен на 140%, два заказа претендуют на одну линию, сроки срываются, а на соседнем участке простой. APS, или система оперативного планирования производства, — это способ построить расписание, которое реально выполнимо: с учётом того, сколько у вас на самом деле станков, людей и времени. Дальше разберём, когда это действительно нужно, а когда вы автоматизируете проблему, которой у вас пока нет.
Мы в Surf занимаемся автоматизацией производства, разработкой бэкенда и интеграциями учётных систем для крупного и среднего бизнеса, поэтому смотрим на APS практически — какую задачу она закрывает и где оправдана. Если нужен глубокий разбор с этапами внедрения и выбором решения, у нас есть подробное руководство; эта статья — про бизнес-смысл и границы применимости.

Чтобы понять, за что отвечает APS, надо увидеть, где спотыкаются привычные инструменты. Планировщик, который ведёт производство в Excel, — не экзотика: по отраслевым оценкам так работает около 60% предприятий. Пока заказов немного, это терпимо. Проблема в том, что таблица не знает про ограничения: она послушно покажет, что нужно выпустить сто изделий к пятнице, но не проверит, влезают ли они в реальную загрузку цеха.
Та же беда у планового модуля ERP. Классический MRP внутри ERP работает по концепции бесконечных мощностей: он рассчитывает, что и в каком количестве произвести под заказы и остатки, но исходит из того, что станков, людей и времени хватит на всё. В жизни не хватает. В результате «план» получается арифметически правильным и физически невыполнимым, а разбираться с этим приходится мастеру вручную, в режиме ежедневного тушения пожаров. Чем сложнее производство, тем дороже обходится этот разрыв: простои дорогого оборудования, срывы сроков, авралы и запасы «на всякий случай».
APS решает ровно эту проблему — планирует в конечных мощностях. Система знает про ваши реальные ресурсы: сколько единиц оборудования, какие у них производительность и график, сколько времени занимает переналадка при переходе с одного изделия на другое, кто из людей и когда доступен, какие материалы есть на складе. С учётом всего этого она строит пооперационное расписание, которое можно исполнить, а не список пожеланий «что надо сделать».
Под капотом — оптимизационные алгоритмы, которые перебирают варианты и подбирают расписание под заданный критерий: успеть в срок, минимизировать переналадки, равномернее загрузить узкие места. Важное свойство — пересчёт. Сломался станок, пришёл срочный заказ, задержалась поставка сырья — APS перестраивает план от текущего состояния, а не оставляет мастера наедине с устаревшей таблицей. За счёт этого производство получает предсказуемость: видно, что и когда реально выйдет, где узкое место и что будет, если подвинуть приоритеты.

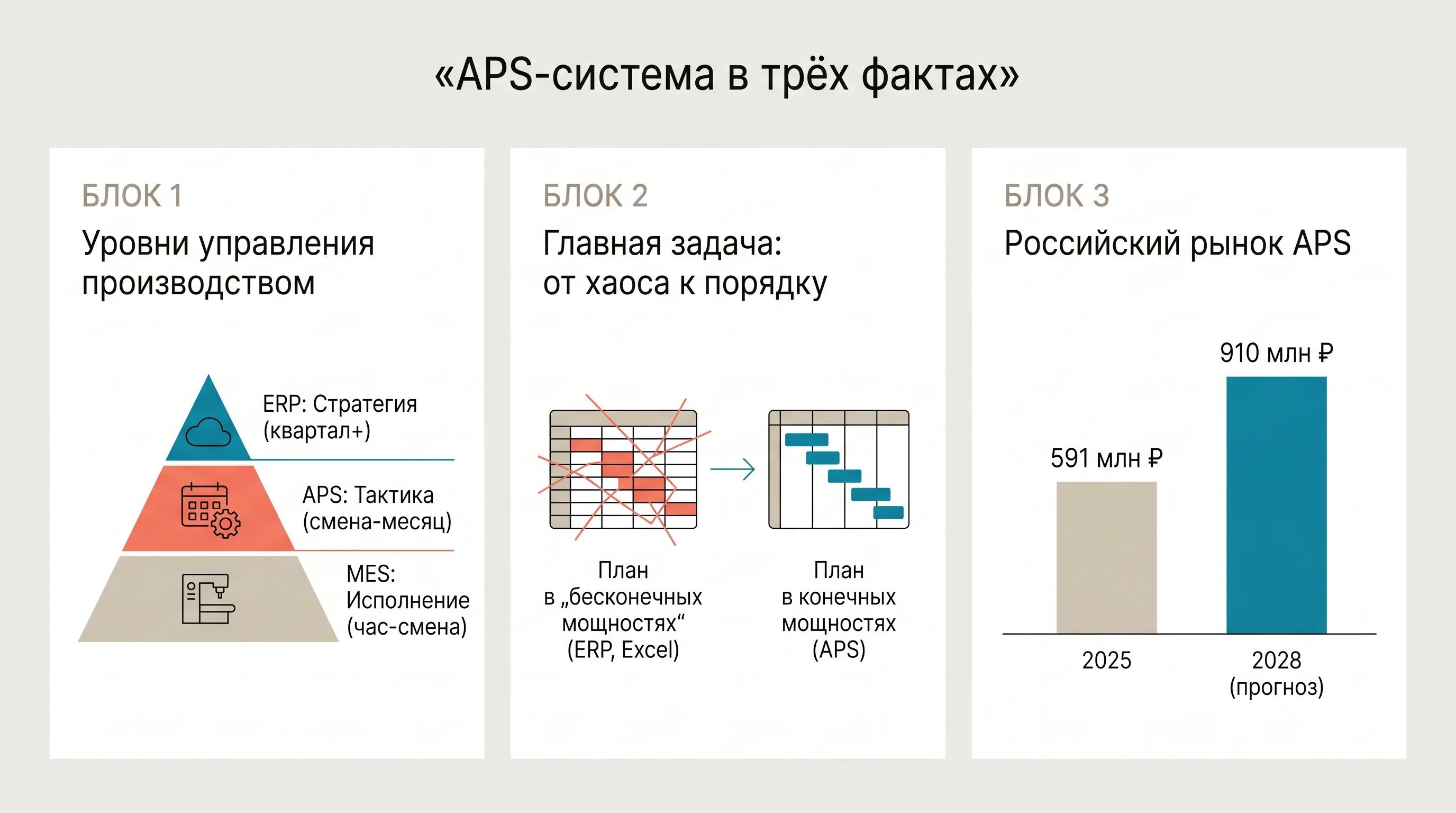

APS часто путают с ERP и MES или считают, что она их заменяет. На деле это три разных уровня управления производством, и в зрелом ландшафте они работают вместе, каждый на своём горизонте.
Стратегический
Система: ERP
Горизонт планирования: квартал и больше
Что делает: учёт ресурсов предприятия, объёмно-календарный план, финансы, закупки
Тактический
Система: APS
Горизонт планирования: смена — декада — месяц
Что делает: выполнимое пооперационное расписание с учётом реальных ограничений
Исполнительский
Система: MES
Горизонт планирования: час — смена
Что делает: управление и мониторинг цеха по факту, сбор данных со станков
Логика простая: ERP отвечает на вопрос «что и сколько нам нужно произвести», APS — «как это реально расставить по станкам и сменам, чтобы успеть», MES — «что происходит в цехе прямо сейчас и как идёт исполнение». APS сидит посередине и переводит укрупнённый план ERP в конкретное расписание, а MES возвращает наверх факт. Отсюда практический вывод: APS редко покупают вместо ERP — её ставят рядом, когда планового модуля ERP перестаёт хватать.
APS — инструмент под конкретный тип боли, и не всякому производству он нужен. Система оправдана, когда планирование стало по-настоящему сложным: большая и разнородная номенклатура, много переналадок, позаказное или мелкосерийное производство, узкие места на дорогом оборудовании, из-за которых срываются сроки. Признак, что пора, — планировщик физически не справляется вручную, а цена ошибки в расписании измеряется реальными деньгами: простоями, штрафами за срыв, авральными сверхурочными.
А вот когда APS избыточна. На небольшом и простом производстве с узкой номенклатурой и без узких мест выполнимое расписание строится в Excel или в плановом модуле ERP, и городить отдельную систему незачем. Второй стоп-фактор — данные. APS питается точными нормами времени, технологическими маршрутами, актуальными справочниками оборудования; если этих данных нет или они грязные, система выдаст красивый, но неверный план — мусор на входе даёт мусор на выходе. Поэтому APS — это не «следующая ступень зрелости», к которой надо стремиться по умолчанию, а решение под масштаб и сложность, которое ещё и требует дисциплины данных и нескольких месяцев на внедрение.
Наша система сама подберет вам исполнителей на услуги, связанные с разработкой сайта или приложения, поисковой оптимизацией, контекстной рекламой, маркетингом, SMM и PR.
Заполнить заявку
13691 тендер
проведено за восемь лет работы нашего сайта.
Отдельная и важная для российского производственника тема, которую почти не разбирают. До 2022 года рынок APS в России держали западные платформы — SAP APO, Oracle ASCP, Kinaxis, планировочные модули Siemens, Dassault, Infor. Почти все они приостановили работу в стране, и предприятия, особенно в оборонке, машиностроении и на крупных производствах, оказались перед задачей замены. Импортозамещение стало главным драйвером спроса на отечественные APS.
Adeptik APS — Что это: отечественная APS от «Адептик Плюс»; Особенность: разрабатывалась при поддержке гранта РФРИТ, прямо позиционируется как замена SAP, Siemens, Infor
БИА.APS — Что это: APS от BIA Technologies; Особенность: оперативное детальное планирование, адаптирована под российские процессы
1С:ERP (модуль планирования) — Что это: планирование внутри ERP; Особенность: доступно тем, кто уже в экосистеме 1С; логика проще специализированной APS
Решения КОРУС (LAMACON и др.) — Что это: планирование производства и цепей поставок; Особенность: внедренческая экспертиза под конкретную отрасль
Рынок при этом пока небольшой и растущий: по оценке отраслевых аналитиков, объём российского сегмента APS в 2025 году — порядка 591 млн рублей с прогнозом около 910 млн к 2028-му (для сравнения, смежный рынок MES почти на порядок больше — около 12,85 млрд). Практический смысл для бизнеса: если вы затеваете проект по планированию производства в 2026 году, выбор теперь идёт между отечественной платформой и кастомной разработкой под ваш процесс, а не между западными вендорами. Это стоит закладывать и в бюджет, и в поиск специалистов заранее.
Ещё одна развилка, на которой ошибаются. Коробочное решение выигрывает, когда производство типовое: логика планирования у вендора уже реализована, внедрение быстрее и дешевле. Кастомная разработка оправдана, когда ограничения вашего цеха нестандартны — специфические переналадки, хитрые правила совместимости заказов, нетиповые узкие места, — и коробочная модель на них просто не ложится.
Самая частая и дорогая ошибка здесь — купить коробку, а потом ломать под неё живой производственный процесс, потому что «так система хочет». Иногда это оправдано (заодно наводится порядок в процессах), но чаще заканчивается тем, что систему саботируют и возвращаются к Excel. Поэтому выбор коробки или кастома — это в первую очередь честный ответ на вопрос, насколько ваше производство укладывается в стандартную модель планирования.
Чтобы не гадать, пройдитесь по признакам. Если про вас верно большинство — стоит всерьёз смотреть в сторону APS.
Номенклатура большая и разнородная, заказы часто меняются и вставляются срочные.
Много переналадок, и порядок запуска изделий заметно влияет на выработку.
Есть узкие места на дорогом оборудовании, из-за которых срываются сроки.
Планировщик не справляется с расписанием вручную, всё держится на одном человеке.
ERP или Excel дают план, который в цехе всё равно приходится переделывать.
У вас есть или вы готовы навести порядок в нормах времени, маршрутах и справочниках.
Если же производство небольшое, номенклатура узкая, узких мест нет, а данные пока в беспорядке, честный ответ — APS вам рано, и деньги разумнее вложить в наведение порядка в учёте и данных.
Сразу честно: коробочные APS как профильный интегратор мы не внедряем — это специализированный класс промышленного ПО со своими вендорами. Наша зона — кастомная разработка и интеграции, и в задачах планирования она востребована на стыках. Например, когда коробочная модель не ложится на нестандартный процесс и логику расписания нужно писать под конкретное производство. Или когда APS нужно связать с ERP, MES и учётными системами так, чтобы данные ходили без ручного переноса, — а именно на интеграциях чаще всего и рассыпаются подобные проекты.
Принцип, который мы разделяем, тот же, что и в других интеграционных задачах: не тащить тяжёлое решение туда, где хватит простого, и не ломать рабочий процесс под инструмент. Если хочется предметно разобраться с типами APS, этапами внедрения и критериями выбора, мы собрали это в отдельном руководстве по APS; там разложено детальнее, чем помещается в одну статью.
APS строит выполнимое производственное расписание в конечных мощностях — с учётом реальной загрузки станков, переналадок, людей и сроков, а не «на бесконечных мощностях», как MRP в ERP и Excel.
Это отдельный уровень между ERP и MES: ERP говорит, что произвести, APS — как расставить по станкам и сменам, MES — что происходит в цехе по факту.
APS оправдана при сложном планировании: большая номенклатура, много переналадок, узкие места, срывы сроков. На простом производстве и без чистых данных она избыточна.
В России после ухода SAP, Oracle и других западных вендоров выбирают между отечественными платформами (Adeptik APS, БИА.APS, модуль 1С:ERP) и кастомной разработкой; импортозамещение — главный драйвер рынка.
Коробка выигрывает на типовом производстве, кастом — когда ограничения нестандартны; главная ошибка — ломать процесс под коробку.
APS — это инструмент под конкретную боль: планирование стало слишком сложным, чтобы держать его в Excel и в голове одного человека. Там, где эта боль реальна, система превращает ежедневное тушение пожаров в предсказуемое расписание и экономит на простоях и срывах. Там, где производство простое, а данные не в порядке, она становится дорогой автоматизацией несуществующей проблемы. Поэтому решать про APS стоит не по слову «цифровизация», а по тому, насколько больно вам планировать сегодня и готовы ли вы дать системе чистые данные, без которых она бесполезна.
Владимир Макеев, генеральный директор Surf — компании по разработке и дизайну цифровых продуктов для крупного и среднего бизнеса.
